¿Cuáles son las seis tecnologías principales para los hospitales con estructura de acero?

2026-09-07 0 Déjame un mensaje

En el número anterior, presentamos las primeras tres de las seis tecnologías de construcción principales parahospitales con estructura de acero. La tecnología de instalación de juntas de conexión rígidas autoposicionables y sin pernos para módulos de estructura de acero rompe la limitación de altura de los edificios modulares; la tecnología de ensamblaje modular en el suelo para estructuras de acero con dosel de columnas en forma de árbol aborda las dificultades en el ensamblaje a gran altura de componentes con formas especiales; y la tecnología de instalación combinada de tirantes antipandeo y amortiguadores viscosos mejora el comportamiento sísmico de los edificios hospitalarios. Este número continúa la serie que cubre las seis principales tecnologías de construcción para hospitales con estructura de acero, y detalla la tecnología de instalación modular de tuberías electromecánicas integrales, la tecnología de instalación rápida de salas de máquinas prefabricadas y la tecnología de trazabilidad digital de proceso completo para componentes de acero.


Steel-Structured Hospitals


Tecnología de instalación modular para tuberías electromecánicas integradas

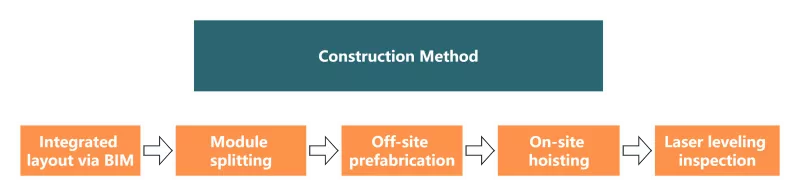

La tecnología de instalación modular para tuberías electromecánicas integradas adopta un diseño detallado BIM para dividir las tuberías en módulos prefabricados para una elevación integral. Los módulos de montaje constan principalmente de sistemas HVAC, tuberías de gas medicinal, sistemas eléctricos fuertes y débiles, sistemas de rociadores contra incendios, conductos de purificación de aire y sistemas de transmisión logística. Esta tecnología ayuda a mantener constantemente una altura libre mínima de más de 2,8 metros en los pasillos de las plantas de operaciones, reduce en gran medida el impacto de la construcción en el ambiente limpio del hospital, permite la construcción sincrónica con la estructura principal de acero y acorta el período de construcción de las obras electromecánicas.


Steel-Structured Hospitals


Tecnología de instalación rápida de salas de máquinas prefabricadas

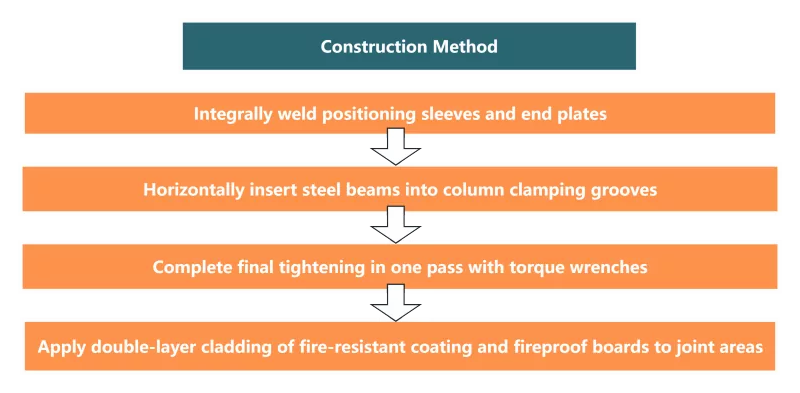

La tecnología de instalación rápida de salas de máquinas prefabricadas adopta el modo de "prefabricación modular más conexión de pernos en el sitio" para realizar el montaje rápido de sistemas electromecánicos como salas de máquinas con fuentes de calor y frío de hospitales, salas de bombas de agua domésticas y salas de bombas contra incendios. Una sala de máquinas de refrigeración estándar solo tarda de 7 a 10 días desde su movilización hasta el suministro de agua, sin soldaduras ni cortes en el sitio ni desperdicios masivos de construcción. La prefabricación fuera del sitio mejora la estabilidad de la calidad de la construcción, y el desmontaje y montaje de unidades modulares causa una interferencia mínima en las operaciones originales del hospital.


Steel-Structured Hospitals


Tecnología de trazabilidad digital de proceso completo para componentes de acero

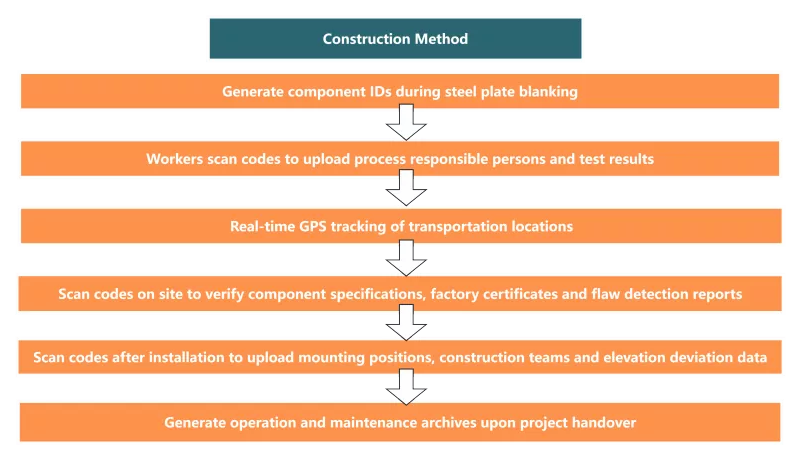

La tecnología de trazabilidad digital de proceso completo para componentes de acero es una tecnología de control digital de proceso completo que asigna marcas de identificación únicas a los componentes de acero. Puede rastrear eficazmente los defectos de calidad de los componentes, visualizar el progreso de la instalación y digitalizar los activos de operación y mantenimiento. Mientras tanto, todos los datos se registran durante todo el proceso, lo que puede cumplir con los requisitos de alto nivel de la auditoría de infraestructura.


Steel-Structured Hospitals


En la práctica de ingeniería de proyectos hospitalarios con estructura de acero, estas seis tecnologías cubren enlaces de control centrales en la construcción dehospitales con estructura de aceroincluyendo eficiencia constructiva, seguridad sísmica, precisión de juntas, montaje electromecánico y gestión de proyectos. Como una solución innovadora avanzada para la construcción actual de estructuras de acero, se han verificado en proyectos prácticos de ingeniería.

Como fabricante profesional de estructuras de acero que integra investigación y desarrollo, fabricación e instalación,EHSSrealiza un seguimiento de las tendencias de la industria, mantiene una mentalidad proactiva, adquiere experiencia avanzada en la industria y mejora su solidez técnica. Para obtener más información, siga EHSS.
